国度能源集团国神宝清项目试运成功

颁布功夫::2020-07-21 |浏览次数::477

  7月24日19时09分,,,宝清煤电化公司电厂一期2×600MW级工程2号机组高尺度实现168小时满负荷试运,,,这标志取国神集团首座一体化规划、、一体化设计、、一体化建设的煤电项目就此具备贸易运营前提!

国度能源集团国神宝清项目试运成功

宝清电厂项目介绍

  宝清煤电化项目是黑龙江省委、、省当局落实习近平总书记“煤头电尾”、、“煤头化尾”重要批示心灵的落地项目,,,一期规划建设1100万吨/年露天煤矿、、2×600MW超临界湿冷机组和年产20万吨腐植酸、、褐煤蜡化工项目!

  该公司依照黑龙江省当局对宝清向阳煤炭资源“煤电化一体化”的开发定位,,,依照“以化带煤,,,以煤促电,,,三项并举,,,协调推动”的运作模式开发宝清煤炭资源!F渲,,,该工程规划建设的2×600MW超临界湿冷机组,,,选取“煤电化一体化”建设模式,,,燃煤由皮带直接输送进厂,,,同步建设脱硫、、脱硝等环保设施,,,留有再扩建前提!

项目建设过程

  2009年7月28日,,,项目正式开工建设;

国度能源集团国神宝清项目试运成功

  2009年9月19日,,,主厂房浇灌首罐混凝土;

国度能源集团国神宝清项目试运成功

  2014年12月31日,,,获取“大路条”;

  2015年2月17日,,,获得黑龙江省发展和鼎新委员会核准;

  2015年7月6日,,,项目全面复原施工;

国度能源集团国神宝清项目试运成功

  2019年2月11日,,,列入应急调峰储蓄电源,,,同时正式移出缓建项目名单!

基建场景

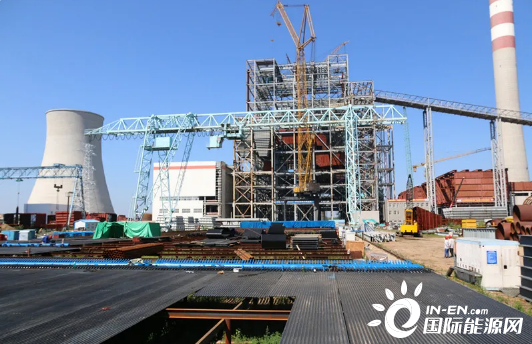

  锅炉施工厂景

国度能源集团国神宝清项目试运成功

  拔地而起的烟囱

国度能源集团国神宝清项目试运成功

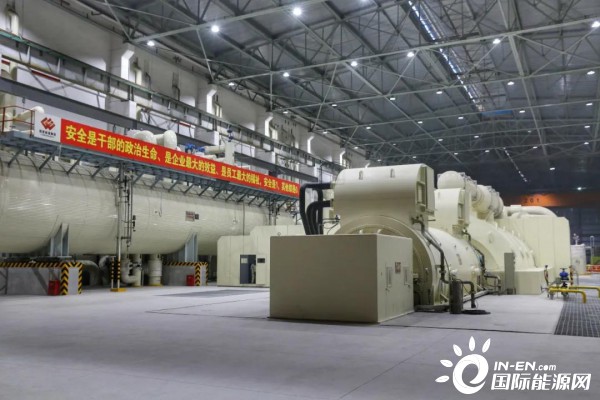

  设备装置

国度能源集团国神宝清项目试运成功

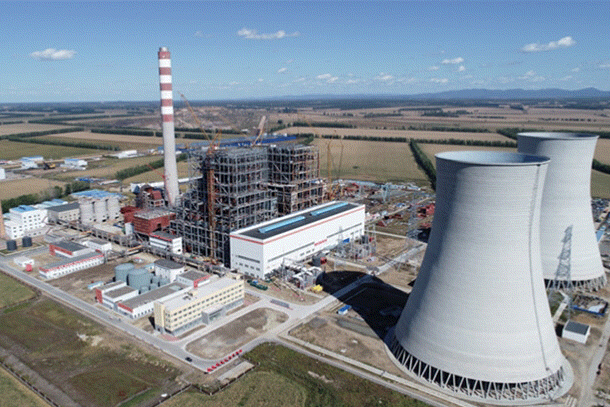

  基建现场天翻地覆的变动

国度能源集团国神宝清项目试运成功

#2机组重要工程节点

  2019年5月13日,,,#2锅炉水压试验实现;

  2019年4月4日,,,化学制水合格;

  2019年8月20日,,,#2汽轮机扣缸实现;

  2019年11月25日,,,#2锅炉化学洗濯实现;

  2019年9月11日,,,500kV GIS倒送电实现;

  2019年12月27日,,,#2锅炉吹管实现;

  2020年5月3日,,,#2机组点火整套启动;

国度能源集团国神宝清项目试运成功

  2020年5月10日,,,#2机组汽轮机初次冲转、、定速一次成功;

  2020年5月13日,,,#2发电机初次并网一次成功;

  2020年7月24日,,,#2机组顺利实现168小时试运行!

国度能源集团国神宝清项目试运成功

  宝清电厂2号机组自2020年5月3日锅炉点火到2020年7月24日19时圆满实现168小时满负荷试运行,,,历时83天,,,168小时试运行共发电916kWh均匀负荷率90.95%!168小时试运期间,,,各系统设备情况优良,,,煤炭调度合理、、输煤系统运行不变,,,机组运行不变、、技术指标良好,,,自动、、保;;ね度肼100%,,,汽水品质合格率100%,,,除尘、、脱硫和脱硝等环保设施均同步投入使用,,,煤电项目一体化优势凸显!

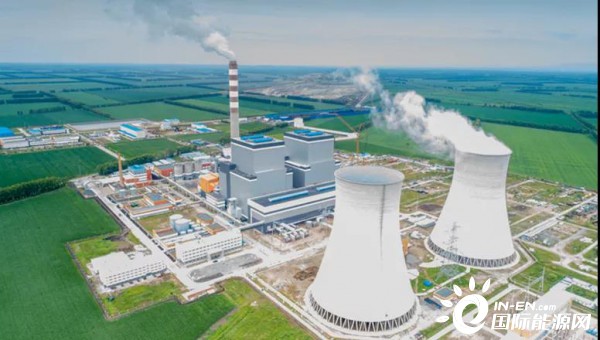

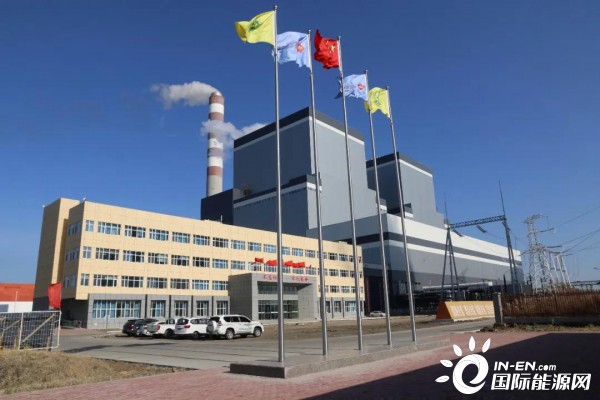

项目建成后厂区全貌

国度能源集团国神宝清项目试运成功

国度能源集团国神宝清项目试运成功

国度能源集团国神宝清项目试运成功

国度能源集团国神宝清项目试运成功

国度能源集团国神宝清项目试运成功

产品推荐

最新案例

版权所有 @ 开封CA88官网 豫ICP备12026395号-1 网站地图

提交需要,,,合作共赢

如您对我司及产品有有关疑难,,,欢迎随时与我们联系,,,我们将尽快与您获得沟通!#男畔⒔艿窖细癖;;;,,,致意心填写)

在线询价
专家在线

专家在线

能够通过在线征询或拔打电话连线专家
我们立即处置您的需要

立即征询
CA88官网7*24小时服务热线 188 0369 0005
【网站地图】
